(1)鋼管樁制作
鋼管樁**符合設計及規范要求,管節對口應保持在同一軸線上進行。管節管徑差、橢圓度以及樁成品的外形尺寸**滿足規范要求。鋼管樁焊接處采用滿焊,焊縫質量應符合要求。
(2)鋼管樁運輸
鋼管樁利用掛車一次運至施工現場,并用鋼絲繩臨時固定。
(3)錘擊下沉鋼管樁
利用吊車配合DZ—90振動錘將φ630鋼管樁打入地基,沉樁以打入持力層為控制依據,以保證棧橋受力。測量組確定樁位與樁的垂直度滿足要求后,開動振動錘振動,在振動過程中要不斷的檢測樁位與樁的垂直度,發現偏差要及時糾正。每根樁的下沉應一氣呵成,中途不可有較長時間的停頓,以免樁周擾動恢復造成沉樁困難。

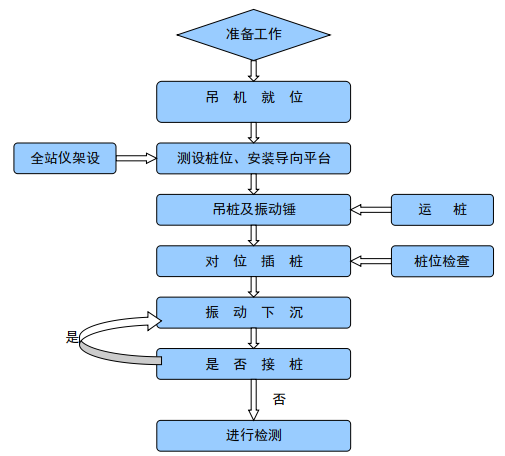

打樁施工工藝流程圖
(4)振樁施工要點及注意事項
a.振樁開始時,可吊裝振樁錘和夾具與樁頂連接牢固,先利用樁的自重下沉,然后開動振動錘使樁下沉。當下沉速度與計算值相距不多時,且振幅符合規定使,即認為合格,施工過程中可采用貫入度法進行雙控。
b.每根樁的下沉一氣呵成,不可中途間歇時間過長,以免周的土恢復,繼續下沉困難。每次振動持續時間過短,則土的結構未被破壞,過長則振動錘部件容易遭破壞。振動的時間長短應根據不同機械和不同土質通過試驗確定,一般不宜超過10min~15min。
c.振動錘與液壓夾具**可靠連接,無間隙或松動,否則振動力不能充分向下傳遞,影響管樁下沉,接著也易振壞,在振動錘振動過程中,如發現樁頂局部變形或損壞,要及時恢復。
d.測量人員現場指揮**定位,在管樁打設過程中要不斷的檢測樁位和樁的垂直度,并控制好樁頂標高。下沉時如鋼管樁傾斜,及時牽引校正,每振1~2min要暫停一下,并校正鋼管樁一次。設備全部準備好后振動錘方可插打鋼管樁。
